Понад 12 мільйонів на сонячну автономію: у кошторисі тендеру СНАУ знайшли ознаки завищених витрат на монтаж

04 вересня 2026 р. 16:14

04 вересня 2026 р. 16:14

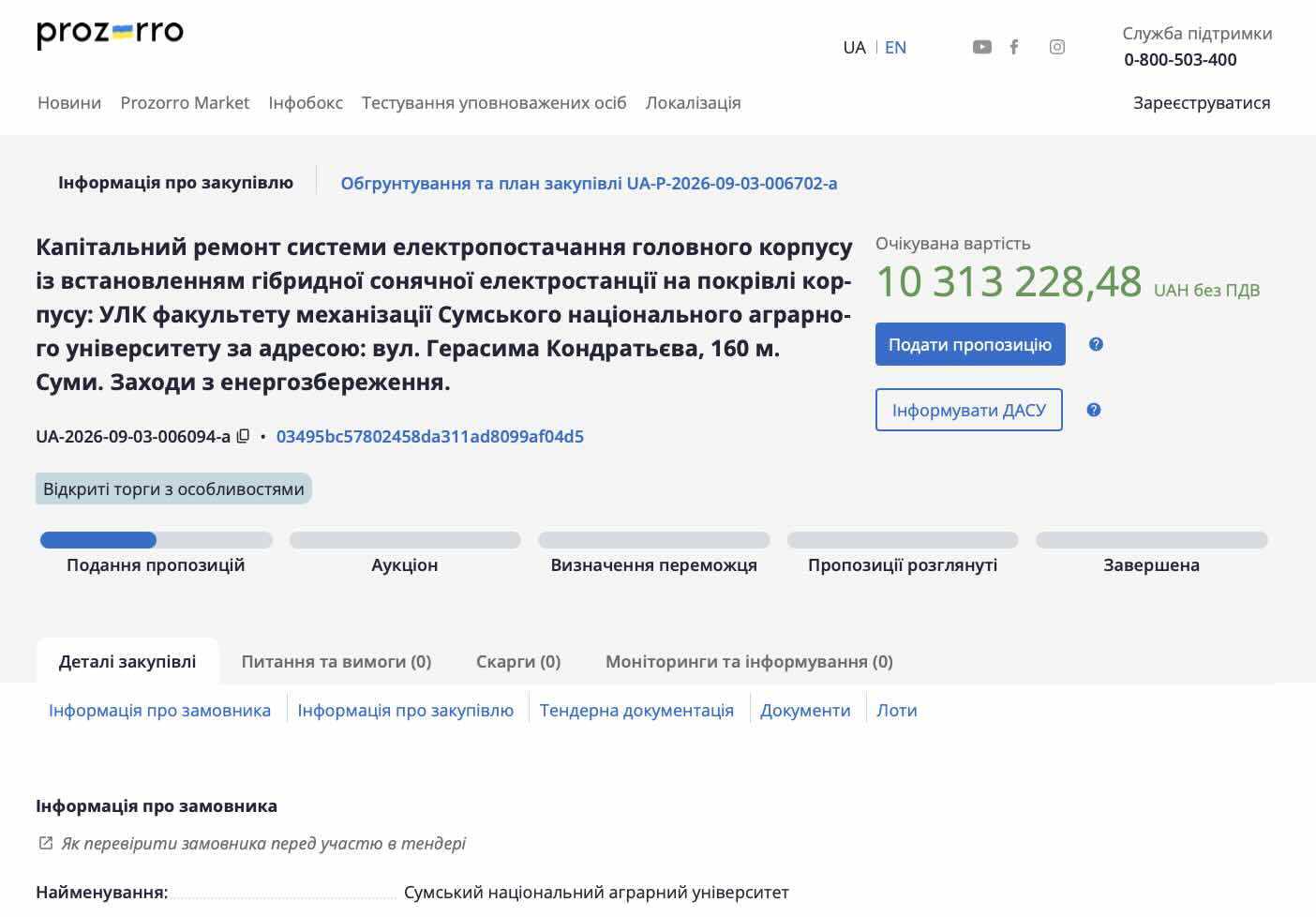

Сумський національний аграрний університет оголосив відкриті торги на капітальний ремонт системи електропостачання головного корпусу з установленням потужної гібридної сонячної електростанції. Очікувана вартість проєкту становить 10 313 228,48 грн без ПДВ, що з урахуванням податку складає понад 12,38 мільйона гривень коштів державного бюджету.

Масштабний енергокомплекс замість звичайних панелей

Згідно з проєктною документацією, університет купує не просто дахові модулі, а повноцінну промислову систему для автономного живлення під час блекаутів. Генерацію забезпечуватимуть 192 сонячні панелі (по 550 Вт кожна) та 2 гібридні інвертори по 50 кВт. Головна цінність проєкту — система накопичення енергії, що складається з 60 високовольтних літій-залізо-фосфатних акумуляторних блоків загальною ємністю 307,2 кВт·год.

Скільки коштує обладнання насправді

Орієнтовна ринкова вартість основного комплекту (панелі, інвертори, батареї, системи управління та кріплення) з урахуванням ПДВ становить від 6,3 до 7,7 мільйона гривень. Відповідно, різниця між вартістю «заліза» та загальним бюджетом тендеру сягає 4,7–6,0 мільйона гривень, тобто майже 40-48% від суми контракту.

На що спишуть решту 6 мільйонів

Така висока частка витрат на супутні послуги виглядає аномально роздутою порівняно з комерційними проєктами, де монтаж зазвичай складає 25-35%. З одного боку, проєкт дійсно передбачає складні та дорогі роботи:

  • Підйом на висоту 18,6 метра тонн бетону для баластного кріплення, металоконструкцій та масиву панелей.

  • Транспортування акумуляторів загальною вагою понад 2,6 тонни.

  • Прокладання сотень метрів дорогого мідного кабелю, ремонт електрощитових, модернізацію підстанції та облаштування блискавкозахисту.

  • Герметизацію покрівлі, де під час обстеження зафіксували протікання.

Підйом на висоту 18,6 метра тонн бетону для баластного кріплення, металоконструкцій та масиву панелей.

Транспортування акумуляторів загальною вагою понад 2,6 тонни.

Прокладання сотень метрів дорогого мідного кабелю, ремонт електрощитових, модернізацію підстанції та облаштування блискавкозахисту.

Герметизацію покрівлі, де під час обстеження зафіксували протікання.

Ризик для бюджету

З іншого боку, закладення максимальних розцінок за державними будівельними нормами створює величезний тендерний «люфт». Кошторис містить значну бюрократичну подушку з адміністративних витрат та закладених ризиків. Якщо аукціон пройде в умовах реальної конкуренції, вартість контракту може і повинна впасти на 1,5–2,5 мільйона гривень. Проте, якщо на торги прийде лише один «узгоджений» підрядник, держава переплатить мільйони за надвисоку маржинальність монтажних робіт, сховану за специфікою капітального ремонту діючого навчального закладу.

Понад 12 мільйонів на сонячну автономію: у кошторисі тендеру СНАУ знайшли ознаки завищених витрат на монтаж

Джерело: debaty.sumy.ua
